西康高铁全线接触网送电顺利完成

来源:群众新闻网 时间:2026-06-19 12:26:07 编辑:张倩 校对:郝莉娜 责编:王丹

6月17日,随着龙潭、镇安西、麻坪、安康西4座牵引变电所相继顺利合闸,由西成客专陕西公司建设、中铁十二局电气化公司承建的西康高铁全线接触网送电成功,标志着项目建设正式进入通车前的关键冲刺阶段。

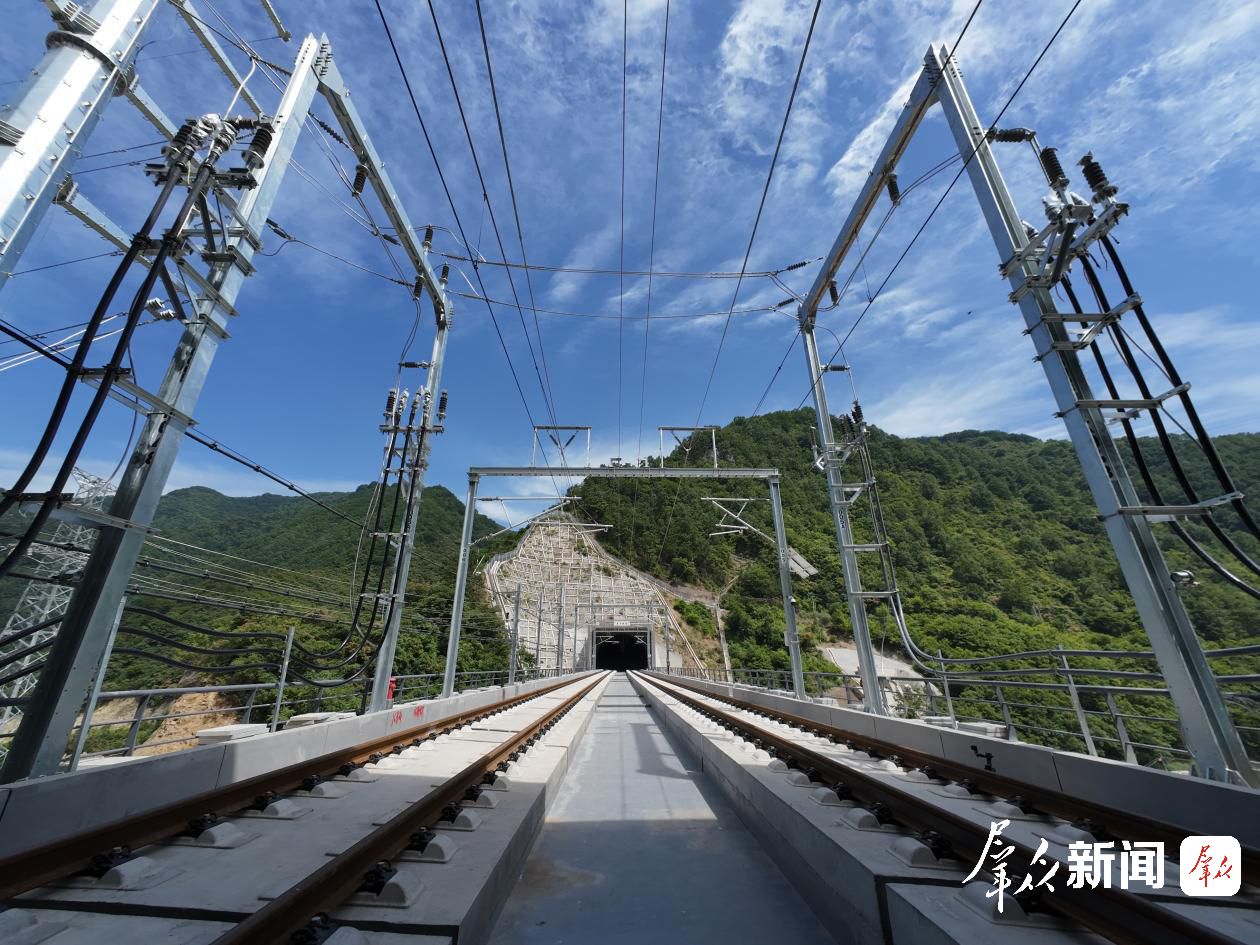

图为项目现场。受访单位供图

中铁十二局西康高铁四电集成项目部技术主管肖永刚介绍,为确保送电成功,西成客专陕西公司联络各参建单位,多次召开送电工作专题会,严密编制送电方案,明确送电范围、步骤、安全技术措施及应急抢修预案,严格按照规范流程,先后完成了全线接触网导线架设、设备安装调试、线路冷滑试验等前期工作,并对沿线锚段关节、分相装置等关键节点开展多轮次严格的绝缘导通测试,通过精准调控实现接触网架设毫米级精度控制,从源头上保障供电系统安全稳定。同时,在重点部位安排专人盯班,以线上线下相结合的方式张贴、宣传送电公告,开展安全宣传教育,加强与相关单位的沟通配合。

送电期间,监控系统显示设备运行参数均在正常范围之内,各项技术参数满足设计要求和施工规范标准,送电任务圆满完成。

6月18日,中铁十二局西康高铁项目启动接触网热滑试验,热滑试验是电气化铁路接触网通电后的第一次“大考”,也是联调联试前的关键环节。热滑试验顺利完成后,西康高铁将正式开启联调联试工作。

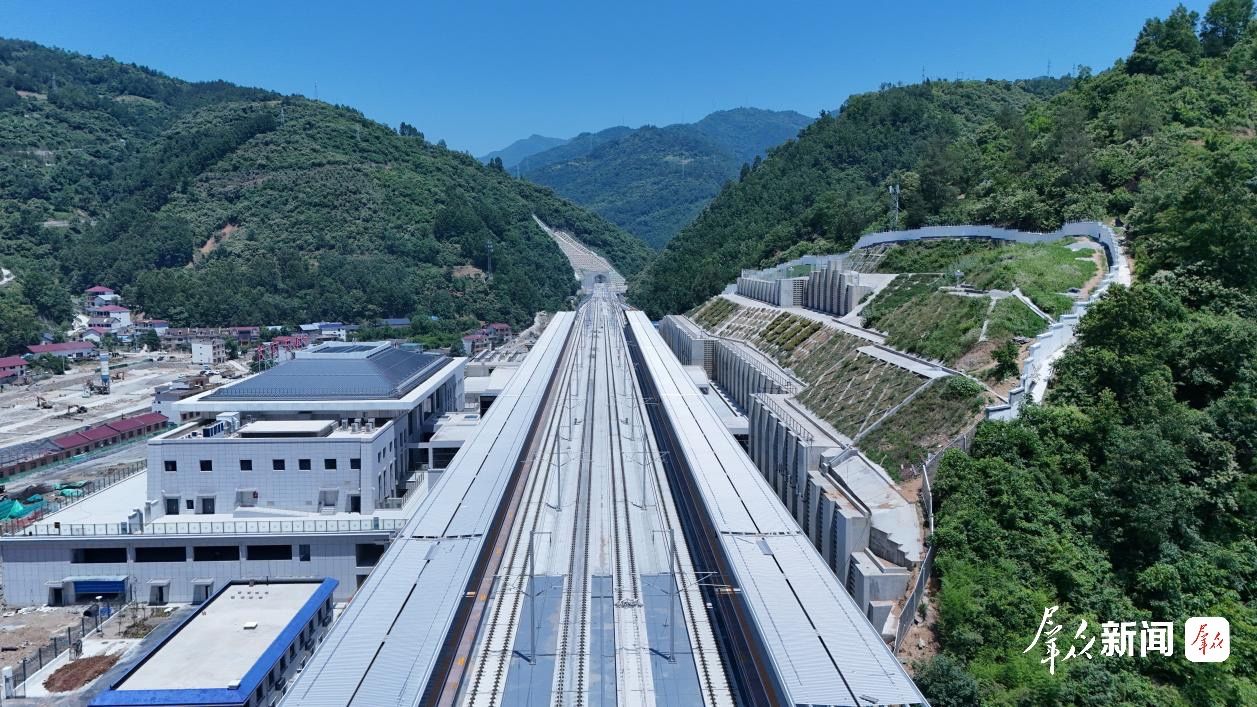

图为项目现场。受访单位供图

西康高铁是国家中长期铁路网规划“八纵八横”高铁通道中包(银)海通道、京昆通道的重要组成部分。线路新建正线全长约171公里,设计时速350公里,自西安东站南端引出,跨越浐河、穿越秦岭,途经柞水、镇安、旬阳,接入安康西站,全线共设6座车站。建成通车后,西安至安康铁路运行时间将由约3小时缩短至1小时以内,关中与陕南迈入“一小时生活圈”,将有效释放运输潜能、激发沿线文旅活力、助力乡村振兴。(群众新闻记者 齐珂雨)
